Усиление колонн - Армирование железобетонной заливки

В связи с перепроектированием верхней части проекта, функция проекта изменена и высота дома увеличена. После испытаний усилены 3 детали KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000, а для усиления колонны принята схема армирования железобетоном.

Усиление колонн


Усиление колонн


Обзор проекта

В связи с перепроектированием верхней части проекта, функция проекта изменена и высота дома увеличена. После испытаний 3 детали KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000 усилены, и для усиления колонны принята схема армирования железобетона.


Усиление колонн


Подготовка к строительству

(1) составление практичного и осуществимого плана строительства. Поскольку качество строительства колонн тесно связано с качеством конструкций, мы должны придавать большое значение армированию колонн и строго соблюдать план строительства.

(2) оценить профессиональную квалификацию профессиональных команд.

(3) предоставлять операторам подробную и всестороннюю техническую и информационную информацию.

(4) строгий контроль материалов, используемых для усиления конструкций.


Усиление колонн


Процесс строительства

1. Очистить сайт

Стена и гребень 3 KZ10, которые необходимо укрепить от края колонны до диапазона 1,5 м, должны быть удалены (всего 7 стен, 2 ряда гребня), а 500-миллиметровый бетонный грунт между колоннами и стенами жесткости должен быть выдолблен. Из-за накопления воды в исходном подземном помещении после демонтажа стены область 2–2,5 м вокруг колонны блокируется цементом для формирования водоразделительной стены, а вода в блоке откачивается. Очищайте до тех пор, пока конструкция не будет обнажена.


2. обработка колонны

Исходная поверхность колонны и поверхность балки были оштукатурены, поэтому сначала удаляется слой штукатурки, а затем поверхность колонны и поверхность балки в радиусе 20 см от колонны удаляются на 1-2 см.


3. Установленный столбом анкер и приклеенная стальная пластина

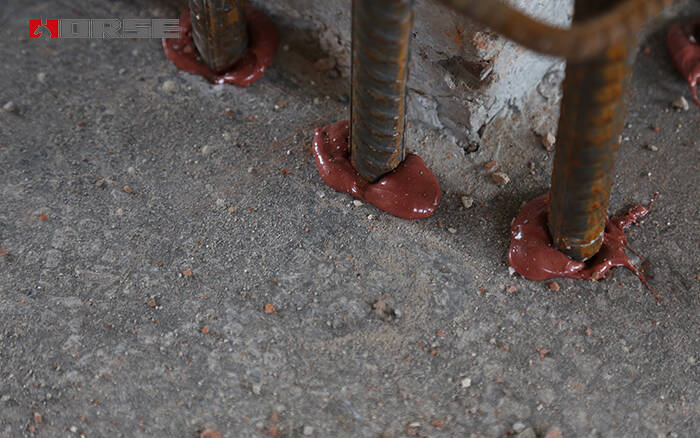

Каждая колонна устанавливается на пол на глубину 20 (18) и глубину 360 мм (одновременно проводится испытание на эктопическое выдергивание). Выставленная длина составляет 800 мм, затем основная арматура накладывается внахлест. Каждая балка, пересекающая колонну, обрабатывается полосовой сталью 100 - 10 в положении, близком к колонне, а армированная угловая сталь L100 - 10 приваривается к основной арматуре в нижней части балки.

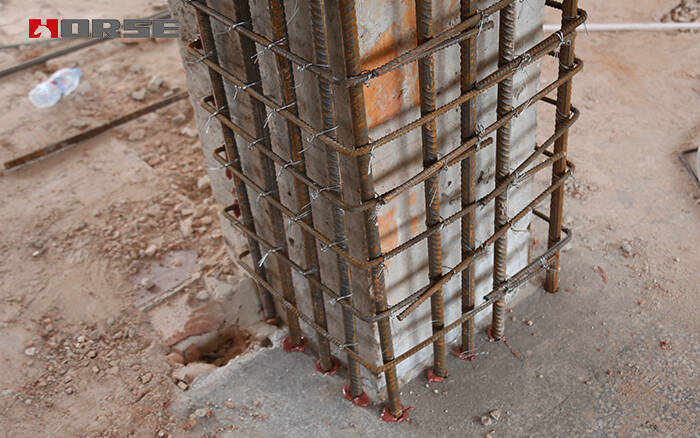

4.Связывание арматуры, поддержка шаблона и заливка бетона

В производстве нижних плит 20 из 18 арматурных стержней связаны, а основная арматура составляет 20 мм 18. Тип, метод, интервал и размеры шаблона хомутов показаны на прилагаемых чертежах. В верхней части шаблона принят наклонный штамп, стальной трубный хомут и наклонная распорка усилены шаблоном. Первый стальной трубный хомут располагается вдоль нижней части колонны до верха 300 мм, а затем один наверху располагается каждые 500 мм. Каждый стальной трубный хомут армируется наклонными распорками или распорками. Бетон C45 (максимальный размер частиц не более 25 мм, степень обрушения контролируется в пределах 17-20 см), диаметр круглого отверстия 150 мм (каждый из четырех углов колонны) и отверстие 400 x 400 на опалубке высотой 1,8 м и 3,6 м на земле устанавливаются заранее. При вибрации вибрируйте снаружи шаблона.
